弘前市N中古住宅
リノベーション進行中!
施工現場|すべて
建築中レポート
- 1. 2024年11月19日
-
クロス工事
壁のクロス貼りも順調に進んでいます!
2Fトイレの天井はミルクティーカラーです。
- 2. 2024年11月16日
-
クロス工事
全部屋のパテ処理が完了し、天井からクロス貼りが始まりました!
- 3. 2024年11月11日
-
クロス工事
クロス屋さんによるパテ処理が行われました!
- 4. 2024年11月08日
-
外壁工事
サイディング張りがスタートしました!
白の外観で清潔感UPです♪
- 5. 2024年11月05日
-
木工事
枕棚とポールが取り付けられました。
全部屋大容量の収納ついてます(^_-)-☆
- 6. 2024年11月01日
-
木工事
建具枠の取り付け。
傷が付かないよう養生忘れずに!
- 7. 2024年10月28日
-
屋根工事
屋根板金の施工完了しました!
どんどん完成に近づいていますね(^^♪
- 8. 2024年10月25日
-
屋根工事
ルーフィングシート張りが行われています。
この上から屋根板金が施工されます!
- 9. 2024年10月18日
-
木工事
キッチン腰壁が作成されました!
キッチン横にはパントリーもありますよ♡
- 10. 2024年10月15日
-
木工事
壁のボード張りも順に進められています!
お家の動線が分かりやすくなってきました☆彡
- 11. 2024年10月11日
-
外壁工事
この物件も新しくサイディングを貼っていくので下地組み!
採寸・加工を分担して効率的に施工しています。
- 12. 2024年10月10日
-
木工事
天井ボードのビス止めに入りました。
ボードが貼られると一気にお部屋感増してきますね!
- 13. 2024年10月08日
-
設備取付工事
UBの組み立てが完了しました!
横長サッシはおしゃれであり採光を確保できるメリットがあります♪
- 14. 2024年09月28日
-
木工事
壁と天井に断熱材を入れ、上から気密シートを張りました!
この作業を全部屋行います。
- 15. 2024年09月24日
-
木工事
開口部にサッシが入りました。
こちらはお風呂の横長サッシです♪

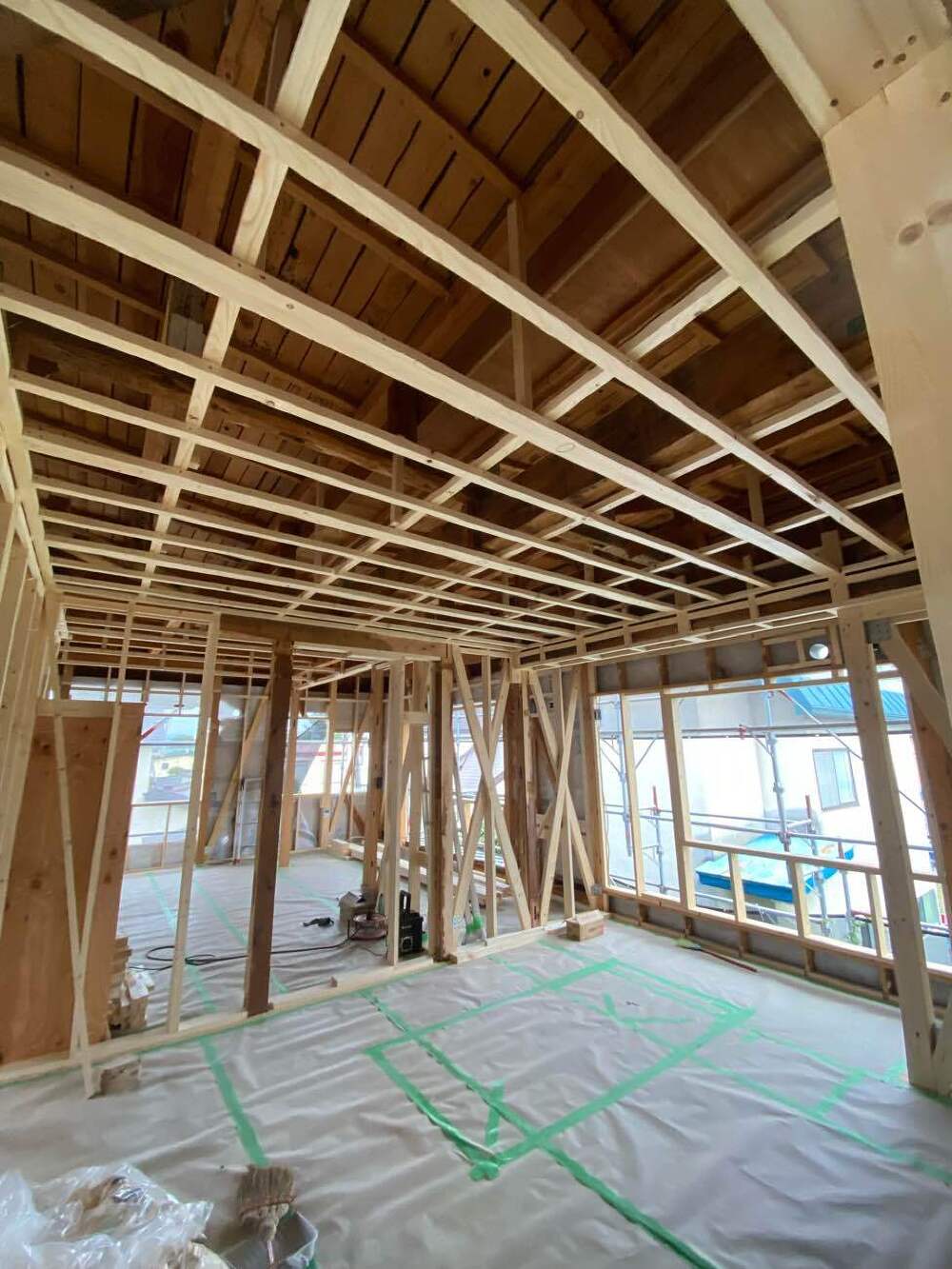

- 16. 2024年09月18日
-
木工事
合板を敷いて、天井の下地組みに取り掛かりました!
- 17. 2024年09月10日
-
木工事
電気配線工事です。
配線図面を元にスイッチや照明の取付箇所に間違いがないよう施工していきます!
- 18. 2024年08月29日
-
木工事
スタイロという断熱材を床に敷き終わったところから合板を敷いていきます!
- 19. 2024年08月24日
-
木工事
窓枠の施工に入りました!
既存のサッシも全て断熱性能サッシに交換です☆彡
- 20. 2024年08月19日
-
木工事
木工事どんどん進んでいきます。
柱と柱の間に入れる斜材、筋交いで耐震性を強く!
- 21. 2024年08月07日
-
木工事
筋交いプレートが取り付けられました。
ケーオーハウジングは住宅をただ直すだけではなく耐震断熱改修もしています!
- 22. 2024年07月27日
-
木工事
火打ち梁の取り付け完了!
奥の方にもチラッと見えていますね(^-^)
- 23. 2024年07月19日
-
木工事
木工事が始まりました!
新しい基礎の上に土台を敷いています。
- 24. 2024年07月12日
-
基礎工事
今日は立ち上がりの打設日です!
バイブレーターを使用し振動を与えながらコンクリートを流していきます。
- 25. 2024年07月09日
-
基礎工事
本日は設備屋さんの作業。
基礎内部の給水・排水管の取り付け工事が行われています!
- 26. 2024年07月01日
-
基礎工事
ベース部分の打設様子です。
流し入れたところからコテで均し平らにしていきます!
- 27. 2024年06月29日
-
基礎工事
間取りが完成し新しい基礎の作成に入りました。
枠組み・鉄筋配筋を行っています!
- 28. 2024年05月08日
-
解体工事
天井・壁・床の解体中です。
解体し出てきた古い断熱材も全て取り外します!
- 29. 2024年04月06日
-
現場調査
これからリノベーション工事をしていく物件の現場調査に来ています!
