新モデルハウス
レンガ積み新モデルハウス建築完了!
施工現場|すべて
建築中レポート
- 1. 2020年03月22日
-
建築地
この車が止まっている駐車場部分に建築します!
4月から着工予定です!!
この車たちの新たな置き場所はどこだろう・・・。
- 2. 2020年04月29日
-
基礎工事
工事開始しました!!
まずは基礎をやるためにアスファルトを剥いでいきます。
- 3. 2020年04月30日
-
基礎工事
ちょうはり途中です!!
基礎の位置、高さの指標となるちょうはりを実施中です。
- 4. 2020年05月01日
-
基礎工事
根掘り開始しました!!
地面設定高さ通りに掘り進めていきます。
- 5. 2020年05月02日
-
基礎工事
根掘り後の砕石転圧中です!!
既定のランマー(転圧機)でしっかりと転圧します。
- 6. 2020年05月02日
-
基礎工事
砕石厚さ確認!!
既定の厚さでOKです。
- 7. 2020年05月07日
-
基礎工事
基礎配筋中です!!
レンガ積み住宅の基礎なので、通常基礎より鉄筋が多くベースが広い、いわゆる拡底基礎の梁筋補強基礎になります。
- 8. 2020年05月08日
-
基礎工事
ベースコンクリート打設しました!!
600幅のベースになります。
- 9. 2020年05月09日
-
基礎工事
立上りの枠組み中です!!
レンガ積み住宅の基礎なので、通常の立上り幅に比べて大きい250幅です。
- 10. 2020年05月14日
-
基礎工事
基礎の立上り枠バラシ終了しました!!
これから埋め戻しに入ります。
- 11. 2020年05月15日
-
基礎工事
ホールダウン部分のアンカーボルトの出確認。OK!!
ホールダウンは、特に引抜力がかかる部位でアンカーボルトの径も大きいです。
- 12. 2020年05月20日
-
基礎工事
土間コンクリート打設しました!!
コンクリート面をならし中です。
- 13. 2020年05月20日
-
基礎工事
土間コンクリート厚さ確認。OK!!
- 14. 2020年06月09日
-
木工事
土台敷き開始しました!!
今日は気温が上がり暑い中頑張っています。
- 15. 2020年06月10日
-
木工事
ホールダウン金物設置!!
芯にしっかりと納まりました。
- 16. 2020年06月11日
-
建て方
建て方開始。
土台の据付から柱、梁、棟上げまでの作業が始まりました。
- 17. 2020年06月12日
-
木工事
クレーン車を使って主要な構造材を組上げています。
2階から見上げた景色!とても高いですが現場の人は余裕そうです。
- 18. 2020年06月16日
-
木工事
新築木部に防蟻スプレー散布。
シロアリ予防もしっかり行います!
- 19. 2020年06月17日
-
屋根工事
屋根ルーフィングシート敷き。
屋根から雨水が侵入するのを防ぎます。
- 20. 2020年06月19日
-
屋根瓦工事
外壁OSB合板貼りと共に、屋根工事が行われています。
2種類ミックスした瓦使用します。
- 21. 2020年06月20日
-
木工事
床下にもダクトを設置し、家全体の空気を循環させ湿気を防ぎます。
湿気やカビ、空気の流れのないところを好むシロアリは住まわせません!
- 22. 2020年06月22日
-
木工事
サッシ取付中。
だんだんと家らしくなってきました!
- 23. 2020年06月23日
-
木工事
ストロングシート貼り中。
防風性と、内部からの湿気を通す透湿性を兼ね備えた壁用シート。
住まいを結露から守り、優しく包みます。
- 24. 2020年06月24日
-
外構工事
歩道の切り下げ工事で車の出入りがしやすくなります。
展示場前は、お客様駐車場スペース。
- 25. 2020年06月25日
-
木工事
ネダレス敷き&筋交い取付工事
地震や台風などの際、横揺れなどで加わる力から住宅を守ってくれるのが筋交いなんです。
- 26. 2020年06月26日
-
レンガ準備
やっと主役登場してきました。
レンガ積み、準備中です。
- 27. 2020年06月29日
-
レンガ積み
レンガの穴にぴったり入るように位置出しをし、
レンガの鉄筋を縦横配筋していきます。
- 28. 2020年06月30日
-
レンガ積み
レンガ積みが始まりました。
鉄筋が入る穴にはモルタルを詰め詰め。
- 29. 2020年07月02日
-
レンガ積み
1日2日でもうこんなに!!!
積んでおります。レンガ部隊さすが早いです。
- 30. 2020年07月04日
-
木工事
断熱吹付前の下地組み中です!
設計された天井高さに合わせ、天井を造作するための木材を組んでいます。
- 31. 2020年07月07日
-
木工事
断熱工事、ウレタン吹付中!
ウレタン厚み基準をチェックしながら進めます。
吹付作業場には作業者以外立ち入り禁止ですので、現場レポートにてご覧ください!!
- 32. 2020年07月08日
-
レンガ積み
断熱入れ中にレンガ積みはもくもくと進んでおります。
展示場CUTEポイント煙突にもレンガ積んでます。
- 33. 2020年07月09日
-
木工事
断熱材が入り、室内側には防湿シートをしっかり貼ります。
これは壁全体の湿気の防ぐため。結露の防止です!
- 34. 2020年07月10日
-
木工事
防湿シートの敷設が終わり、
クロス下地の石膏ボード貼りの施工していきます。
- 35. 2020年07月11日
-
モデルハウスOPEN養生幕完成!!
本日届いたモデルハウスOPENの養生幕をさっそく取付☆☆
こちらのデザイン私が手がけちゃいました^m^(笑)
- 36. 2020年07月13日
-
レンガ積み
玄関前の柱部分のレンガ積み。
レンガ積み職人、真剣です!
- 37. 2020年07月14日
-
木工事
断熱材入れ中。
高性能の断熱材・吸音材を隙間なく密着させながら施工です!!
- 38. 2020年07月16日
-
木工事
耐震性能のあるミューダムを取付。
繰り返しの地震に強く、外周壁に設置して偏心によるねじれ倒壊を防ぎます。
- 39. 2020年07月17日
-
木工事
空調室製作中。
四角の中にDCファンが取り付けられ裏側にダクトが配管されていきます。
- 40. 2020年07月20日
-
木工事

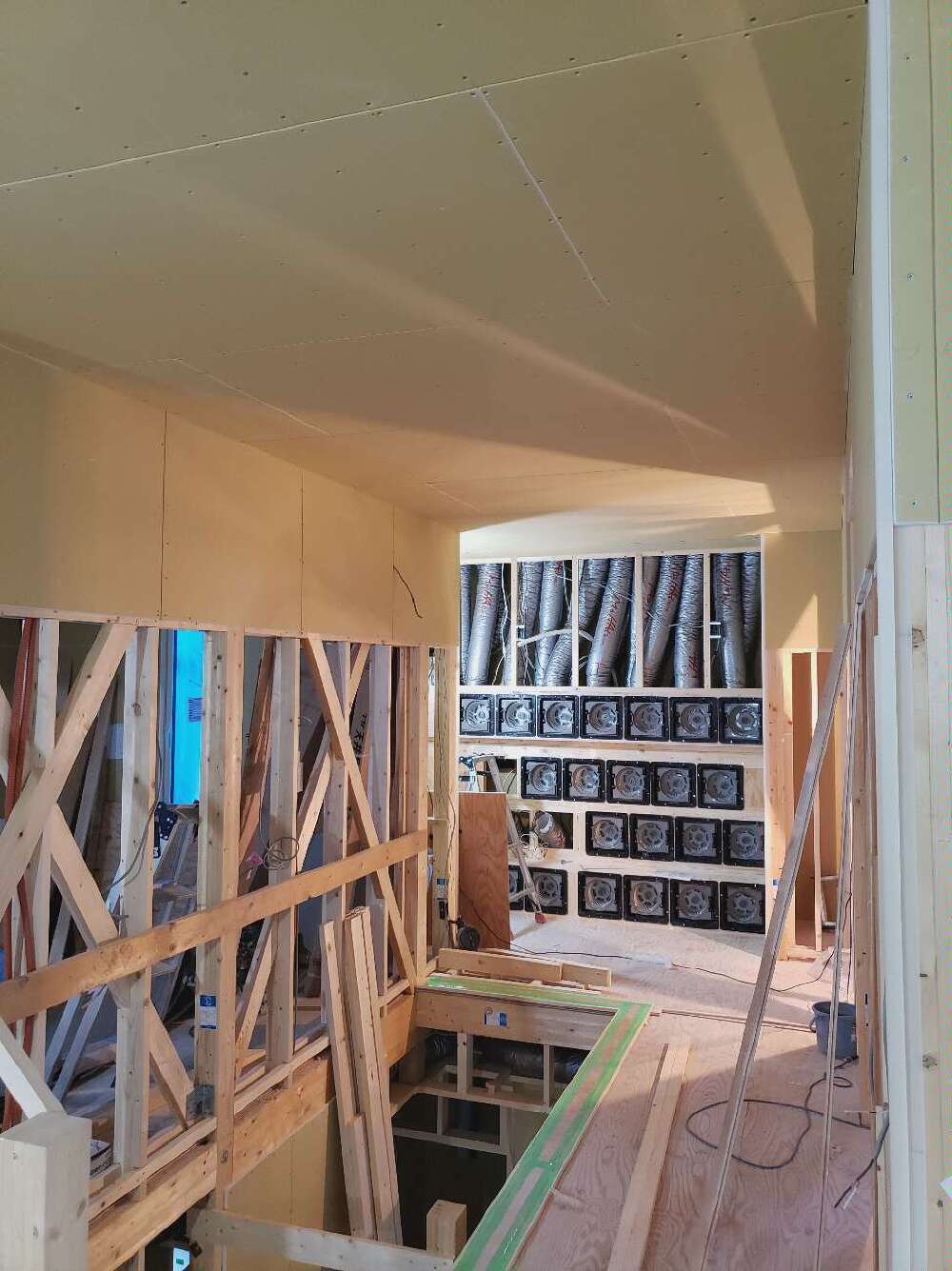

各部屋のダクトが空調室に集まってきました。
家が完成すると見えなくなる部分なので、現場レポートでしか見れない裏側☆
- 41. 2020年07月21日
-
木工事
DCモーター取付中。
部屋からの空気とエアコンの空気がミキシングされ、快適な空気を吸い上げ各居室へ送り込む役割をしています。
- 42. 2020年07月22日
-
木工事
熱交換器ユニット導入。
空調室に新鮮な外気を取り入れる前に、この機械の中で排気・排熱をしてクリーンな空気を室内に届けていきます。
- 43. 2020年07月23日
-
木工事
マッハダクト回し施工中。
熱交換器ユニットからフィルターボックスを通ってさらに不要な空気、花粉などのアレルギー成分のある空気などを除去した上で空調室に導入されます。
- 44. 2020年07月24日
-
木工事
玄関カマチ取り付けています。
荷物を置いたり座ったり、一番踏まれることの多いであろう玄関カマチですので、ある程度の荷重がかかっても耐えられる耐久性ある木材を使っていきますよ~~
- 45. 2020年07月25日
-
木工事
無垢材を使用した窓枠加工の様子。
4方枠ケーシングタイプです。ナチュラル色が自然色で可愛い♪
- 46. 2020年07月27日
-
木工事
空調室のダクト回しが完了し、
DCファンモーター、カバー取付も終わりました。
- 47. 2020年07月28日
-
木工事
フロア貼りが始まりました。
フロアはやっぱり無垢材使用!無垢フローリング最強ッ°˖✧◝(⁰▿⁰)◜✧˖°
- 48. 2020年07月29日
-
木工事
物入の本棚製作。
棚の製作は特に作るのが早い大工さん達です。(笑)
- 49. 2020年07月30日
-
レンガ積み
内部工事している間もレンガ積みも着々と進んでおります。
もう屋根が見えてきてます・・・早っ!!
- 50. 2020年07月31日
-
木工事
下地組みが出来上がりまして、各部屋の天井石膏ボード取付中!
だんだんと家らしくなってきました。
- 51. 2020年08月01日
-
木工事
吹き抜け部分の板張り中。
人気の高い無垢の樺材で心地よいリビングを仕上げていきます。
- 52. 2020年08月03日
-
木工事
LDKからの吹き抜けの様子。
天井たか~~~~~!開放感ばっちり広々空間漂ってます。
- 53. 2020年08月04日
-
木工事
2階廊下に点検口取り付け。
点検の際にはこちらの点検口を登り、屋根裏の構造体の異常がないかを調べる大事な入口です!
- 54. 2020年08月05日
-
木工事
ノダ製のラスカット材。
震や火災に強い、「住宅瑕疵担保責任保険」の設計施工基準で認められた国内唯一のモルタル下地材です。
- 55. 2020年08月07日
-
レンガ積み
もう!とうとう!屋根周辺のこんなところまで積んでいました!
きれいに積み上げられています。職人技です・・・
- 56. 2020年08月08日
-
木工事
2階吹き抜け部分の手すり加工中。
ここから下はリビング風景が見えてきます(^_-)-☆
- 57. 2020年08月11日
-
木工事
和室の下がり天井の板貼り中。
一部天井を下げることによって雰囲気を変えたり、仕切り無しでも部屋との区別をつけて和室ならではの空間を味わえます。
- 58. 2020年08月12日
-
木工事
床高を下げて階段下のデッドスペースをワークスペースに!ちょっとしたこもれる空間づくり中♪
ではではここら辺でお盆休みに入りますヾ(@⌒ー⌒@)ノ
- 59. 2020年08月18日
-
木工事
軒天板を貼るための下地を組んでいます。
軒(のき)があることで雨風を防ぐ、太陽光を遮り劣化防止に。屋根の裏側を守り火事の延焼を防いだり、屋根裏の内部結露を防ぐことのできるのが軒天(のきてん)です。
- 60. 2020年08月19日
-
木工事
土間の石貼り施工中。
人気の御影石を貼っていきます。
- 61. 2020年08月20日
-
木工事
展示場にはホワイトレンガを使った透かしレンガを施工しますので
ぜひ見てもらいたいpointのところです☆
- 62. 2020年08月21日
-
木工事
軒天板貼り中。
準耐火構造 パルプ繊維混入セメント板 シェルホワイト色を使用しています。
- 63. 2020年08月24日
-
木工事
ナチュラルな色味がお可愛な階段です❤
展示場の階段は踊り場のないシンプルスタイリッシュな”直階段”!!
- 64. 2020年08月28日
-
木工事
サニタリーの透かしレンガのところには間接照明を取り付けましたヨ✌
- 65. 2020年08月31日
-
木工事
ついに、ついにキッチンがきました!
L型キッチンの作業台付きです豪華だああああ\(゜ロ\)(/ロ゜)/
- 66. 2020年09月01日
-
木工事
本日はキッチン前面の壁にタイル貼り中。
アソートマーブル柄の大人めタイル♪
- 67. 2020年09月03日
-
木工事

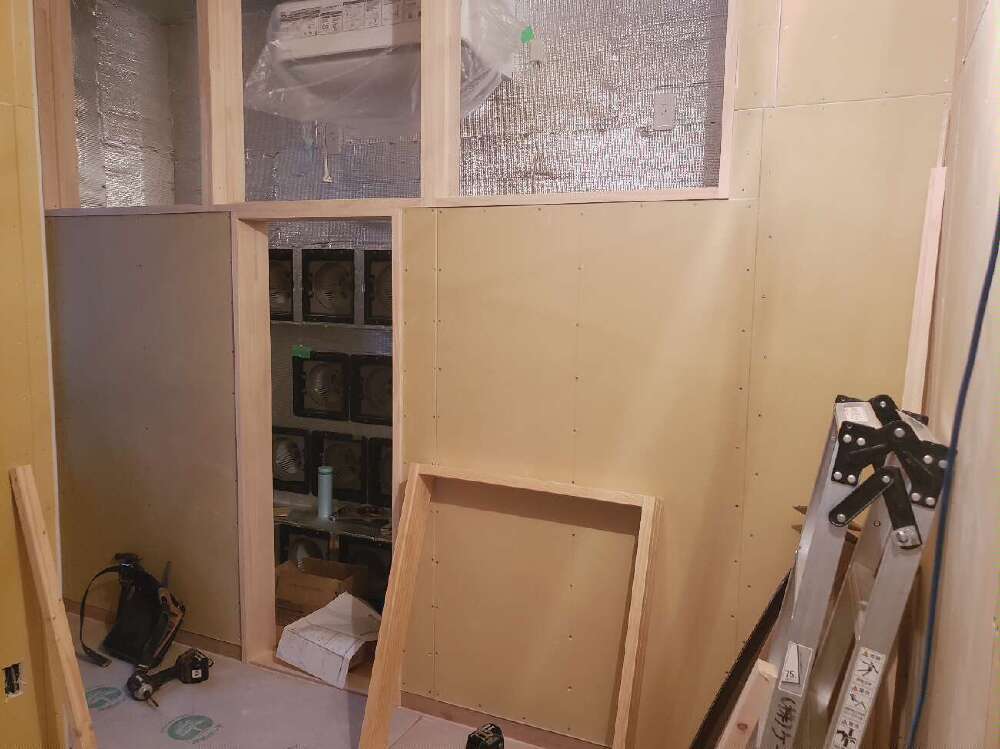

空調室断熱シート貼り・ガラリ取付作業が終わったため石膏ボードが取り付けられています。
実はこの新展示場・・・エアコン1台だけで全館空調を行う予定です!!!(拍手)
- 68. 2020年09月06日
-
木工事
昨日、ついに、足場が取れました~~~!
赤レンガと瓦屋根がグッと映えてます・・・圧巻!!目を奪われちゃいますね( *´艸`)
- 69. 2020年09月09日
-
木工事
シューズクローク内には犬洗い場を設けます。
わんちゃんの散歩帰宅時にはこちらで洗ってあげましょうの場所♪
爽やかな色味のタイルがかわいいっ!!
- 70. 2020年09月10日
-
木工事
マグネットがくっつく壁紙仕様に”マグロス”
これでピンや画鋲を使わず、安全できれいな壁紙を保てます。
- 71. 2020年09月11日
-
外構工事
展示場後ろには花壇施工中です。
こちらももちろんレンガ花壇です✿
- 72. 2020年09月15日
-
木工事
2F寝室のベッド製作中~♪
ベッドも簡単に作れちゃいます!!
- 73. 2020年09月17日
-
木工事
和室床の間施工中!
個人的に和室の出来上がりもすごく楽しみなんです~( *´艸`)
- 74. 2020年09月19日
-
木工事
パテ中。
週明けからはクロス貼り工事が始まりますよ~♪
- 75. 2020年09月22日
-
木工事
2F寝室をチラッと…☆
展示場のクロスはなんと!淡めのブルーテイストです❤かわいい~
- 76. 2020年09月24日
-
木工事
クロス工事が終わったところから扉を取り付けております。
透き通った柔らかなナチュラル色の建具です❤
- 77. 2020年09月28日
-
木工事
土間部分に薪ストーブが入りました~°˖✧◝(⁰▿⁰)◜✧˖°
やっぱ薪ストーブのある家は憧れるぅ~
- 78. 2020年10月02日
-
内部飾り付け
10月に入り本格的に飾り付け開始です☆
こちらキッチンの収納にぴったり入りました(*ノωノ)
- 79. 2020年10月05日
-
木工事
シューズクローク内の棚取付。
ここに靴を置いて生活のイメージをしやすく飾り付けしていきます♪
これでほぼの木工事完了です!!
- 80. 2020年10月08日
-
外構工事
植木が届きました!
やっぱ植物があると外構が映えますね~~秋らしい色味ですっ♩
- 81. 2020年10月09日
-
外構工事
花壇のお手入れ中~✿
いつも会社の花達は専務がいつもきれいに手入れしてくれています♪
- 82. 2020年10月12日
-
木工事
吹き抜け部分にグリーンウォール取付完了!
1Fからも2Fからも見晴らし最高なんですよ~~~(*ノωノ)
- 83. 2020年10月13日
-
撮影会
内装も外装も無事完了し、本日はカメラマンさんに来てもらい撮影会です📷
プロの方に映え映えで撮ってもらっております。(笑)
- 84. 2020年10月16日
-
外構工事完了
展示場前駐車スペースオッケー!
いつでも見学受付中です☆
- 85. 2020年10月25日
-
木工事完了
展示場完成いたしました☆☆
もうすでに何名かのお客様には見てもらっておりますが31日オープン日です!
たくさんのご内覧お待ちしております(^_-)-☆
