弘前市Kアパート様
エレガントなレンガ積みアパート建築完了!
施工現場|すべて
建築中レポート
- 1. 2019年06月07日
-
敷地調査
本日は敷地調査を行いました!
残材があったり、雑草がかなり生い茂っていたりと、
整地のやりがいがあります。
- 2. 2019年09月19日
-
整地
整地作業開始しました!
- 3. 2019年09月27日
-
土留め工事
土留め工事開始しました!
L型土留めを設置するベースコンクリート
打設しました。
- 4. 2019年10月23日
-
土留め工事完了
土留め工事完了しました!
これで敷地内の高低差が解消されました。
- 5. 2019年11月09日
-
ちょうはり
本日は、地盤補強の杭工事、その後の基礎工事に
関係してくる、ちょうはりを行いました!
ちょうはり検査も合格して、地盤補強開始です。
- 6. 2019年11月13日
-
地盤補強工事
杭工事開始しました!
地耐力が期待できる層まで打ち込みます。
- 7. 2019年11月14日
-
基礎工事
基礎工事開始しました!
本日は砕石転圧を行いました。
- 8. 2019年11月16日
-
基礎工事
基礎配筋のため鉄筋組みを行っております!
- 9. 2019年11月19日
-
配筋検査
本日は検査機関による配筋検査です!
社内検査ともに合格でしたので、
ベースコンクリート打設します。
- 10. 2019年11月22日
-
基礎工事
基礎立上りコンクリート打設しました!
しばらく養生します。
- 11. 2019年11月29日
-
基礎工事
床下土間コンクリート打設しました!
養生後、土台敷き開始です。
- 12. 2019年12月02日
-
土台敷き
土台敷きスタートです!
写真は、一番引抜力のかかる場所に配置されるホールダウン金物です。
基礎の精度がいいので調整なしに設置できました。
- 13. 2019年12月06日
-
建て方
木軸組み上げ中です!
写真は、2階の床梁です。この後、ネダレス(床合板)を敷いていきます。
- 14. 2019年12月07日
-
建て方
ネダレス敷きこみ中です!
天気が続いて、はかどります!!
- 15. 2019年12月09日
-
建て方
屋根を組み上げ中です!
写真は、母屋(もや)です。この上に垂木(たるき)、合板と敷いていきます。
- 16. 2019年12月11日
-
建て方
屋根合板敷き込み完了しました!
写真は、無落雪の樋を作っています。
水色の部材は断熱材です。
- 17. 2019年12月12日
-
建て方
無落雪パラペット造作中です!
夜の現場、ライトアップされる、パラペット。
- 18. 2019年12月14日
-
建て方
内部金物設置中です!
写真は、水平方向の変形を抑制する火打ち金物です。
- 19. 2019年12月17日
-
建て方
外部構造用合板施工中です!
だいぶ家らしくなってきました。
- 20. 2019年12月19日
-
建て方
床断熱施工中です!
ビシッと断熱、バシッと気密を合言葉に、しっかりと施工します。
- 21. 2019年12月23日
-
建て方
レンガ積みのいえののぼりが設置されました!
建て方も残すところサッシ施工のみとなりました。
- 22. 2019年12月24日
-
建て方
床下地の施工も終わり、土足厳禁印を設置しました!
クリスマス、土足厳禁、サンタ来るかな?
- 23. 2019年12月25日
-
建て方
サッシ、玄関ドア設置完了しました!
これで完全に外部がふさがりました。
これで戸締りも万全になりましたので安心して年を越せます。
それでは皆様、よいお年を!!
- 24. 2020年01月14日
-
内部造作
あけましておめでとうございます!
長い休みが明け、工事再開です。
去年は外部を仕上げましたので、今年は中の造作です。
写真は、界壁の遮音シート張りです。
- 25. 2020年01月15日
-
内部造作
天井下地造作中です!
新寺町アパートは二重天井になりますので、天井を2回つくります。
- 26. 2020年01月16日
-
レンガ積み
レンガ積み工事開始しました!
1日1日の進みはそれなりですが、1週間単位で見ていただければ確実に進んでおります。
- 27. 2020年01月20日
-
井戸工事
井戸掘削工事開始しました。
駐車場は井戸融雪(コンクリート内埋設)になります。
約150m掘削していきます。
- 28. 2020年01月27日
-
内部造作
ユニットバス施工中です!
お風呂は内部で組み立てます。
- 29. 2020年01月28日
-
レンガ積み
着々とレンガが積み上がってきました。
このアパートでは約4万個のレンガを積み上げます。
- 30. 2020年01月30日
-
レンガ積み
玄関周りのレンガ施工中です!
玄関周りはスペースを広くとるために、積みではなく貼りにしました。
職人もカメラが気になるようです。
- 31. 2020年02月01日
-
内部造作
2階からの音を軽減するために天井に吸音材
を敷き詰めました!また、2階の床にも吸音板
を施工しております。
- 32. 2020年02月02日
-
内部造作

階段設置しました!
これで2階への行き来もしやすくなりました。
- 33. 2020年02月03日
-
内部造作
玄関収納設置しました!
- 34. 2020年02月07日
-
内部造作
フロアー施工中です!
傷をつけないように、貼り終わったらすぐに養生をします。
- 35. 2020年02月10日
-
内装工事
クロス下地のパテ作業中です!
ボードを留めたビスをパテで塗りつぶしています。
- 36. 2020年03月13日
-
井戸工事
井戸融雪パイピング工事完了しました!
これからコンクリートの打設になります。
- 37. 2020年03月14日
-
外構工事
駐車場コンクリート打設しました!
しばらく養生です。
- 38. 2020年03月19日
-
外構工事
物置設置完了しました!
- 39. 2020年03月19日
-
外構工事
ポスト設置しました!
- 40. 2020年03月19日
-
内装工事
内部が仕上がりました!
明るくて、少しシックでいい感じです。
- 41. 2020年03月19日
-

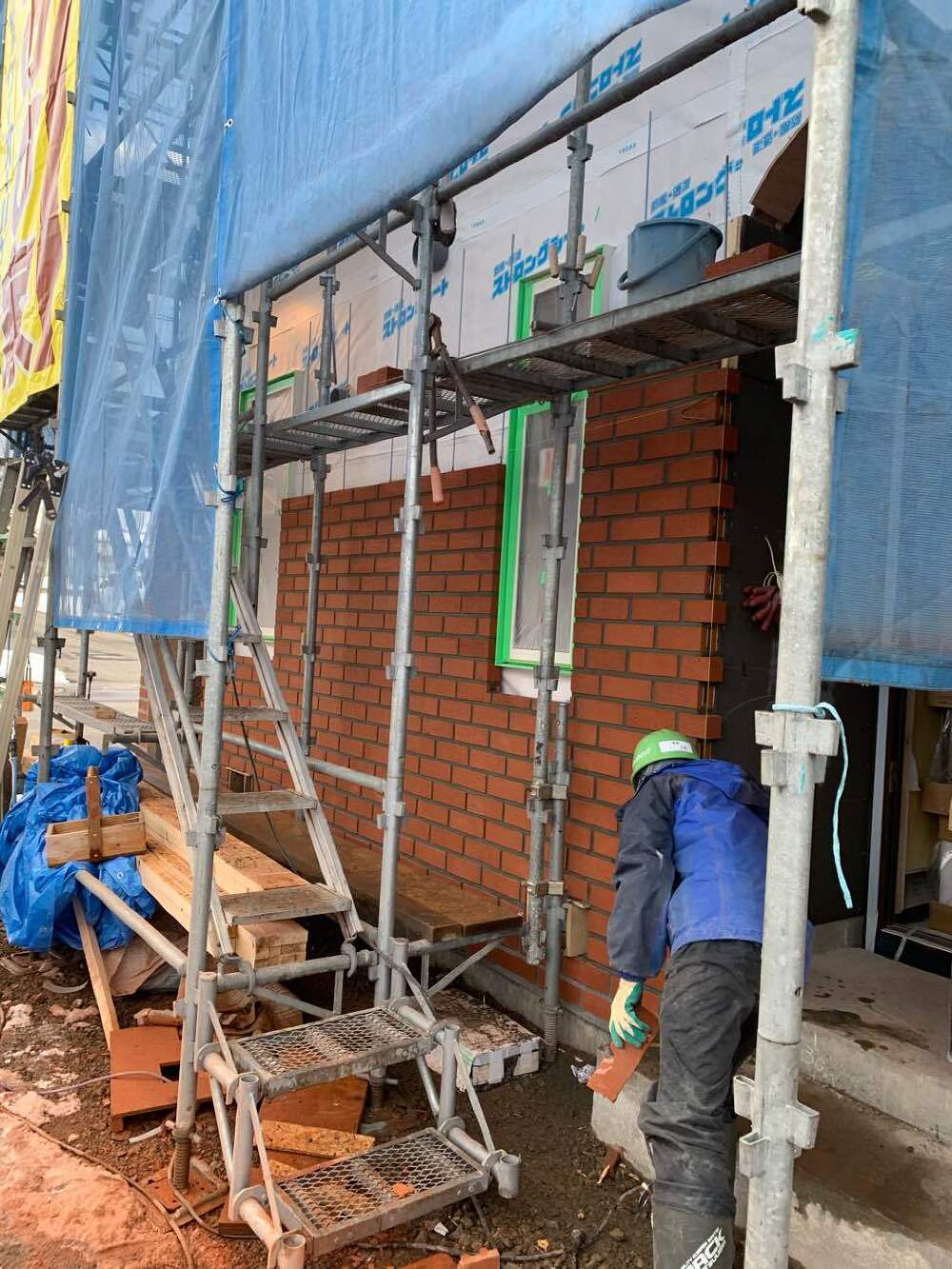

レンガ積み
レンガ積み上がりました!!
圧倒的な外観の中にも上品さがあります。
